주요사업

사업분야

출처 : IAEA(국제원자력기구) / ITER Organization

Fusion Power

핵융합 분야

당사는 국제핵융합실험로(ITER) 프로젝트의 열차폐체(Thermal Shield) 제작/공급 공사를 시작한 이래 현재 다양한 핵융합설비의 제작/공급을 수행하고 있습니다.

  • 01

    ITER Project 참여

    2013년 열차폐체 제작, 2020년 납품
  • 02

    Toshiba(일본), Coil case 9set 가공/납품

    2018년 Toshiba로부터 당사가 가공작업을 수주받아 납품
  • 03

    현대중공업, ERP Flange 납품

    5축가공작업으로 난이도가 높은 가공부품의 수주, 납품
  • 04

    현대중공업, Rack Locking Proto type

  • 05

    IO(프랑스)로부터 열차폐체체 2차분 수주

  • 06

    DTT(이태리)로부터 진공용기 수주

꿈의 에너지인 핵융합발전을 실현하기 위해, 세계 7개국이 협력하여 만드는 국제핵융합실험로

ITER Project(국제 핵융합실험로)

일명 인공태양 Project

참여국가
EU, 한국, 미국, 일본, 인도, 러시아 및 중국(7개국)
공사기간
장치건설(2007년~2025년), 이후 15년간 운영
총건설비
71.1억 EURO(약 20조원)
용량
열출력 500 MW
설치장소
프랑스, 카다라쉬
특징
  1. 참여국에 할당된 조달품목을 제작/납품후 현장 조립
  2. 열차폐체는 한국 단독으로 100% 진행(당사만이 제작기술을 보유, 2013~2020년)
  3. 풍부한 연료, 매우 높은 연료효율/안전성/친 환경성

ITER설치현장 및 열차폐체 계약서명 (2023.07.10)

규모
실험로 < 원형로 < 실증로 < 상용로

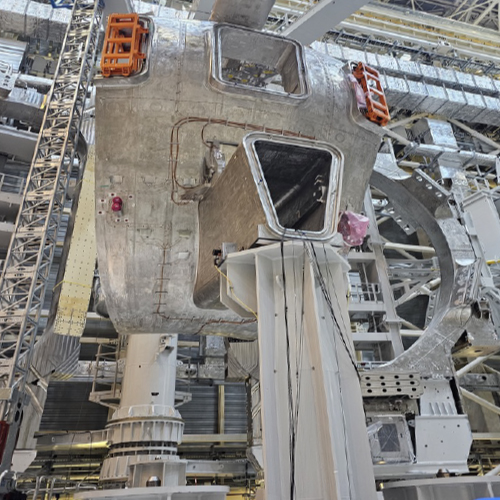

당사가 납품한 핵융합설비의 주요 부품열차폐체(Thermal Shield) 및 Coil Case

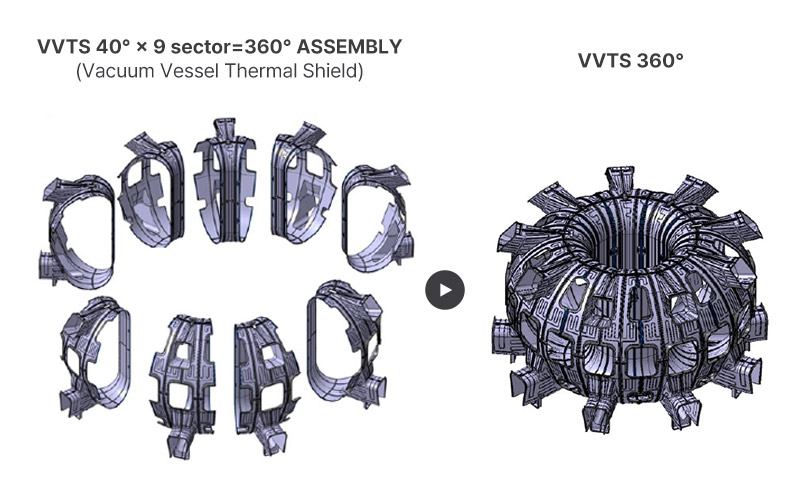

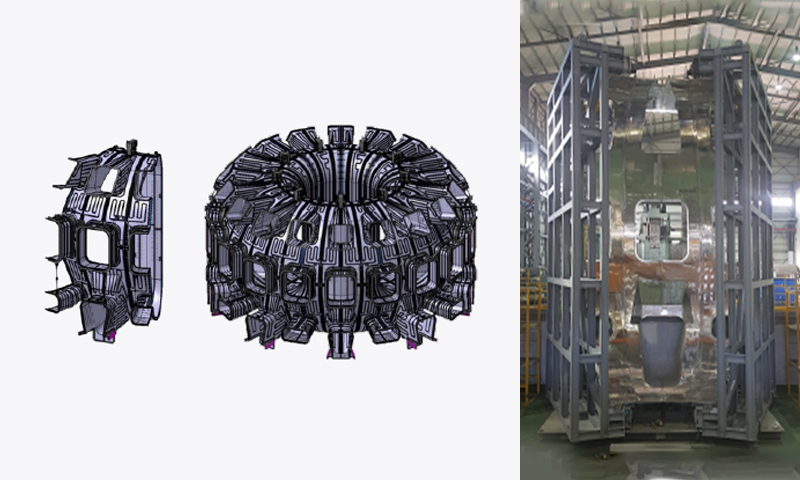

열차폐체(Thermal Shield)

발주처
한국핵융합연구원 / SFA
공사명
열차폐체 제작(9sector)
제작기간
2013.10~2020.12
공급범위
Mockup 제작 및 본품(생산설계-용접-가공-조립)
특징
  1. ITER Project에 참여한 세계 각국 중에서 열차폐체를 유일무이하게 제작 및 납품하였으며, 제작을 위한 R&D 기간만 4년이 걸렸음
  2. 스테인레스 스틸 1000 Ton을 사용하여 용접/가공/조립을 실시하였고 최종 공정으로 은(Ag)코팅을 완료 후 설치장소인 프랑스로 납품

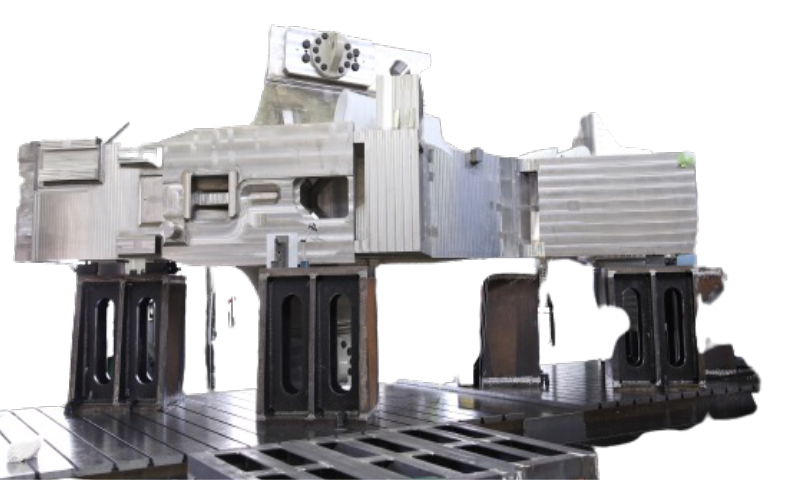

Coil Case

발주처
Toshiba(일본)
공사명
Coil case 가공
제작기간
2017.10~2019.12
특징
  1. ITER project에서 일본이 공급하는 품목인 Coil case 9sets 로서, 고난도의 가공기술인 5축 가공으로 제품을 완성해야 하는 부품임
